8月15日晚12點,杭州地鐵1號線三期供電項目“大盾構”區段首條35kV環網電纜在施工隊70余人的配合下順利敷設進洞。此次電纜的成功敷設,為實現全線環網“電通”邁出了重要一步。
由于“大盾構”區段土建施工嚴重滯后,現場條件復雜,多家單位在有限空間內交叉作業,為趕工期只能采用人工敷設電纜的方式。項目經理石西全在施工群中發出“今晚大盾構放纜施工,請各隊都出把力,謝謝!”,一句簡單的消息重新點燃全體參建人員的斗志,在一切準備工作就緒后,隨著現場負責人的一聲令下,環網電纜盤從地面緩緩吊下,經過12小時嚴密有序的指揮,該區段環網電纜成功敷設并按“品”字型排列上架完成。
杭州地鐵1號線三期“大盾構”過江段單線長2962米,環網電纜配盤24盤,為保證8月27日全線環網電纜達到送電條件,項目領導與其他施工單位大力協調、溝通,爭取到了寶貴的施工時間。同時,項目部提前編制好了靈活、詳細的施工計劃和交叉作業方案,嚴格對勞務隊技術人員、施工人員等進行了技術交底,做好了人力、物力、施工機具及安全防護等施工準備,力爭做到敷纜施工準確無誤,優質可靠。
在項目領導“逢山鑿路 遇水架橋”的責任感與使命感的影響下,全體參建人員群策群力、迎難而上,通過連續40多個不眠之夜的頑強拼搏,敷設環網電纜達71.5千米,取得了關鍵的階段性成果,為實現“8.30熱滑”攻堅決戰贏得了寶貴時間。

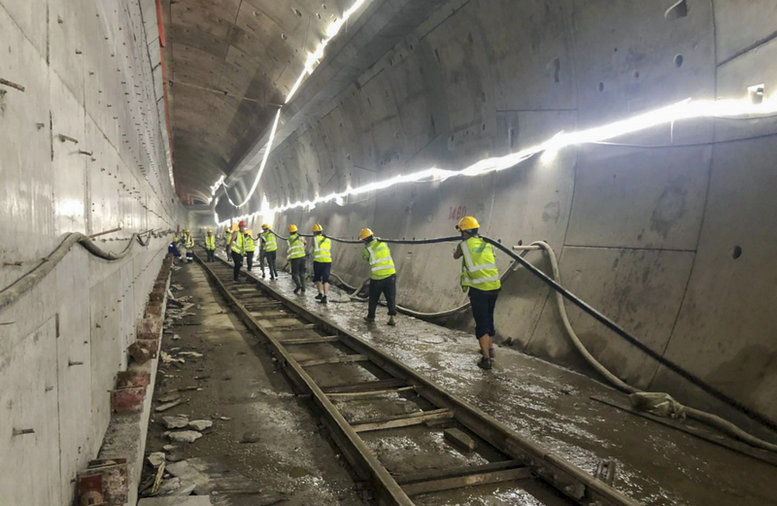

大盾構工人敷設電纜
