S3合同段全長14.6公里,有兩座橋,其中濱海高架橋全長4.51公里。該標段的咽喉工程濱?;ネㄖ骶€2.39公里,8座匝道橋、4座拼寬橋全長6386.626延長米,2次橫跨、3次下穿甬舟高速金塘大橋,地處潮落3米,潮起5.2米深的海域淺水區。設計為6車道,主線寬34.5米,時速120公里。海底鋪設自來水、污水、天然氣、原油、通訊電纜等17條管線,地質結構復雜,施工難度大。在搭設棧橋時,為了避免插打鋼管傷及管線,發生重大水下事故,項目部邀請寧波海事局和鋪設管線的有關單位專家到場,并請蛙人水下摸排,將管線的準確位置標出來,然后在水面設置連接管線的漂浮物,以利于施工。

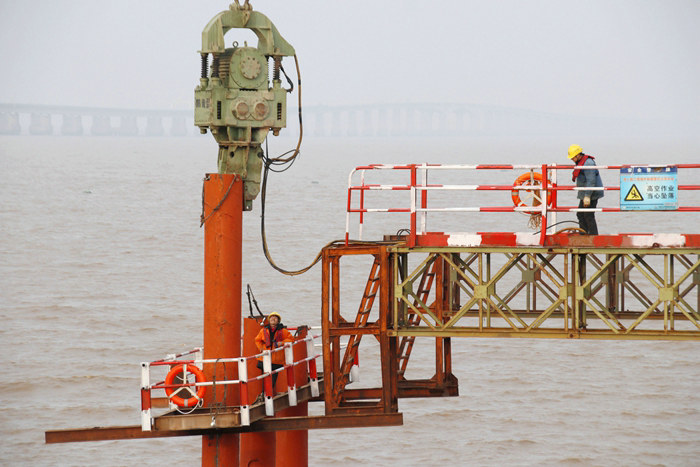

為了保證濱海高架和濱?;ネㄊ┕さ捻樌M行,要搭設一座6.5米高、8米寬、大于大橋里程的鋼棧橋,方可滿足上百臺機械設備橋上打樁、運輸、堆放數量龐大的工程物資。在施工中,項目部采取棧橋現行,樁基、承臺、墩身緊隨的策略,在措施上贏得先機,掌握主動。并根據施工需要,挑選4家海上施工經驗豐富、鋼材自給自足的鋼棧橋施工隊進場作業。在項目部通力協調組織下,各施工隊配合默契,與2020年9月1日在兩座橋的多個點正式點燃鋼棧橋施工大戰烽煙,掀起海上大干高潮。多臺履帶吊在人力配合下,懸掛兩噸多的振動錘,以20多噸的壓力向下插打直徑0.66米的鋼管,將鋼管穿透海底淤泥層,直至36米深的膠泥或沙土層為止。流水作業工序環環相扣、有條不紊。插入海底泥土中的鋼管,由3段鋼管無縫對接,再用圓鋼管、角鋼、工字鋼分層焊接起來,再在上面安裝貝雷梁,鋪設一層抗壓力很強的厚鋼板,周邊安裝1.2米高的鋼管防護欄。
為了保證施工人員安全,采用吊籃作業,安全人員全程監督。該項目部技術、施工、管理到位,為成功架設氣勢恢宏的海上蛟龍得到有力保證,為完成今年施工計劃打下了堅實基礎。
中鐵十五局集團二公司杭甬項目呂奎元
