“我們通過‘三廠合一’實現了任務分解、需求計劃上報、生產任務下達和集中調配管理的一條龍,通過工程量承包手段解決了運輸過程中效力低下的問題;通過訂單管理,解決了材料及成品供求問題,杜絕了原材料未檢先用等問題,充分發揮了集中生產的優勢。”近日,中鐵建大橋局三公司杭紹臺鐵路項目經理田樹坤,向前來項目觀摩“三廠合一”的杭紹臺全線設計單位、監理單位以及施工單位等100余人分享著項目“三廠合一”的經驗和心得。
這個由滬昆客專浙江公司杭紹臺鐵路建設管理咨詢部、中國鐵設杭紹臺鐵路工程總包部組織的百人觀摩團,通過現場觀摩和經驗交流,對三公司杭紹臺鐵路項目“三廠合一”的工業化、專業化、標準化、自動化、信息化等方面大加贊賞。那么“三廠合一”到底是什么呢?據田樹坤介紹,項目租用一處占地面積約75畝的既有工業園區,并改建成項目的鋼筋鋼構件數控加工中心、軌枕廠和小型預制構件加工廠等“三廠”,又因為這“三廠”地理位置合一,管理上又采用標準合一、制度合一以及人員合一,由此被稱之為“三廠合一”。
在“三廠”的建設上,項目本著“因地制宜、經濟適用、節約土地、保護環境、集中加工”的原則,充分考慮了既有廠房的空間結構形式,對“三廠”進行整體規劃建設,統籌安排,標準化建設統一,車間內采用全封閉、全天候、流水化作業,并推行“自動化”生產,各個區域布局合理,滿足現場生產的需求。同時,項目組建了專業的“三廠”管理團隊,通過統一調配、集中管理、訂單配送,保證訂單任務時效性,減少機械設備閑置,節約資源,確保分配合理。每月都會節省一定的管理費用。
田樹坤算了這樣一筆賬:“租用既有廠房建廠,僅復墾費和建廠費,我們就已經節省了800多萬。‘三廠’承擔著1.3萬噸鋼構件、34萬根軌枕以及管段內路、橋、隧附屬工程預制構件的生產任務。以混凝土空心塊施工為例,按同等投入2000套模板計算,傳統施工工藝每套模具每天僅循環一次,20名工人每天可制作約1000個混凝土空心塊;而由于采用自動化生產線,在混凝土澆筑、振搗、運輸等工序中實現了機械化作業,減少了勞動力投入及作業時間,再配合蒸汽養護,使單個構件模具每天可循環兩次,10名工人每天即可制作約2000個構件。采用自制工裝、機械振搗等控制手段,構件合格率由75%上升到95%,同時避免了人工振搗的工作,勞動強度有效降低,進而確保了施工質量、提高了工效、降低了成本,也體現了‘三廠合一’以‘最少的人力’創造‘最大的價值’的優勢。”
據了解,“三廠合一”投產以來,在提升了現場標準化管理,保證了產品的質量,節約管理成本等諸多方面漸漸顯現優勢,下一步,三公司將總結杭紹臺鐵路項目“三廠合一”的經驗,并將做好推廣工作。
經驗交流會
現場觀摩

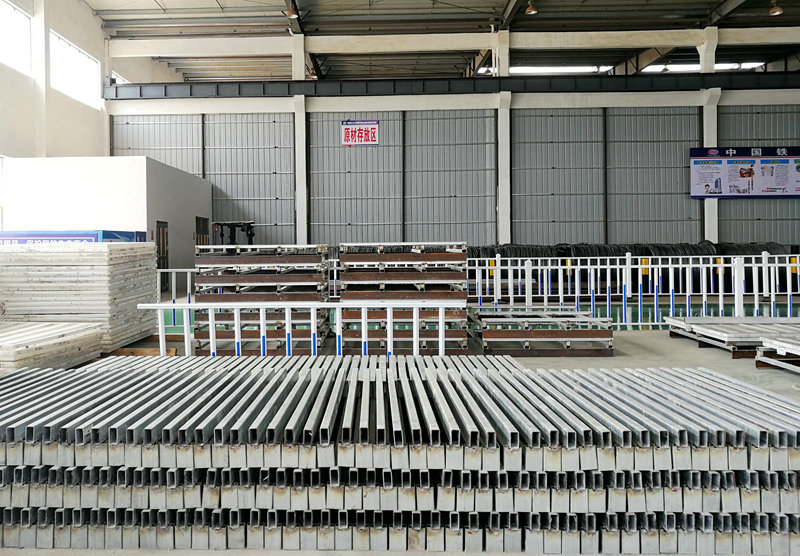

原材料堆碼
